城發集團重點項目建設周報(5月第1周)

發布時間:2026-05-10 閱讀次數:6259
兩河四岸夜經濟發展(一期)
項目概況:
項目選址雋水鎮兩河四岸核心區,規劃覆蓋約2.4平方公里,涵蓋雋水河、秀水河沿線濱水板塊。圍繞文化游娛、美食游娛、瑤族風情夜游三大業態,實施濱水空間升級改造。

本周施工情況:
主線纜管道及預埋工程:除星光夜市片區外,其余區域已全部施工完成。
雁歸橋:搭建腳手架,橋面上搭建腳手架,開始拆卸扶手燈帶及屋檐瓦片燈、燈帶。
雁塔塔身:已清洗完成,部分棗紅色油漆脫落已完成補漆。塔身基礎燈光已全部拆除,室內開始布置安裝線槽橋架。
公共廁所:雁塔廣場公廁基礎已澆筑完成,秀水公園公廁①基礎已挖好,5月6日完成筏板基礎澆筑混凝土。公廁②正在挖基礎、整形。
雁塔橋扶手噴漆:已全部完成,橋底噴漆正在進行。通城大橋(九眼橋)
橋頭涼亭:已鏟除起皮脫落漆面,目前正在進行第一遍膩?zhàn)优危佔痈赏负箝_展面漆噴涂工序。

下周工作計劃:

完成支管線挖溝全部工作,為后續管線鋪設做好準備。完成兩河沿岸扶手下橋架安裝。開展公共廁所基礎澆筑工作??Х劝射摻Y(jié)構焊接,回填基礎,預埋水電。雁歸橋完成拆卸扶手燈帶及屋檐瓦片燈、燈帶。


云溪漂流提檔升級
項目概況:
為深入實施文旅融合發展戰略,完善全域旅游產品體系,激活夏季親水消費市場,縣委、縣政府將云溪漂流提檔升級重啟項目列為全縣文旅重點攻堅工程。
本周施工情況:
游客集散中心:瓷磚、空調管線、基礎施工大部分完工,吊頂、消防有序施工,鋼結構材料進場開始安裝。

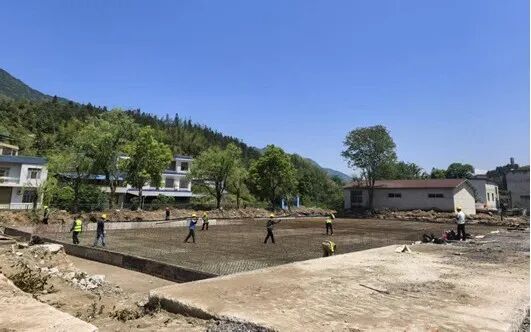

淋浴中心:筏板基礎澆筑全部完成。
民宿集群:13棟拆除、防水完工,外墻翻新、水電、消防、瓷磚穩步推進,剩余樓棟開始改造。
 河道工程:清淤鑿除、人行便道施工進度良好,現已開展護砌、護欄、滑槽、戲水區施工。
上船區:拆除、鋪裝、強弱電、道路拓寬全部完成,圍墻欄桿施工完成一半。
下船區停車場:管網、硬化、鋪裝全部完工,啟動場地刷黑施工。
重力壩擴容:清表、臨時道路完工,土石方開挖外運完成60%,護坡開始施工。
玻璃旋轉滑道:測量清表完成,基礎鋼筋、模板施工基本完成。

下周工作計劃:

游客集散中心:加快吊頂、消防施工,推進鋼結構安裝,繼續室內瓷磚收尾作業。

淋浴中心:開展上部結構施工,完善基礎后續工序。

民宿集群:加快外墻翻新、水電、空調管線施工,推進剩余樓棟改造。

河道施工:持續淤泥、巖石清理,加快人行便道收尾,推進護砌、護欄、戲水區施工。

上船區:完成圍墻欄桿制作安裝,完善現場配套收尾。

下船區停車場:做好場地平整養護,持續推進場地刷黑施工。

 重力壩擴容:加大土石方開挖外運力度,推進漿砌石護坡施工。

玻璃旋轉滑道:完成基礎鋼筋。


引青濟雋項目
項目概況:
引青濟雋工程主要以通城縣境內東北部的青山大型水庫為水源,新建輸水干線自東北向西南自流供水,受益范圍包括通城縣雋水鎮、五里鎮、馬港鎮、石南鎮、大坪鄉、北港鎮、沙堆鎮、四莊鎮、關刀鎮等9個鄉鎮及崇陽縣肖嶺鄉、沙坪鎮,渠首設計流量1.32m3/s,多年平均年引水量3101萬m3。
本周施工情況:

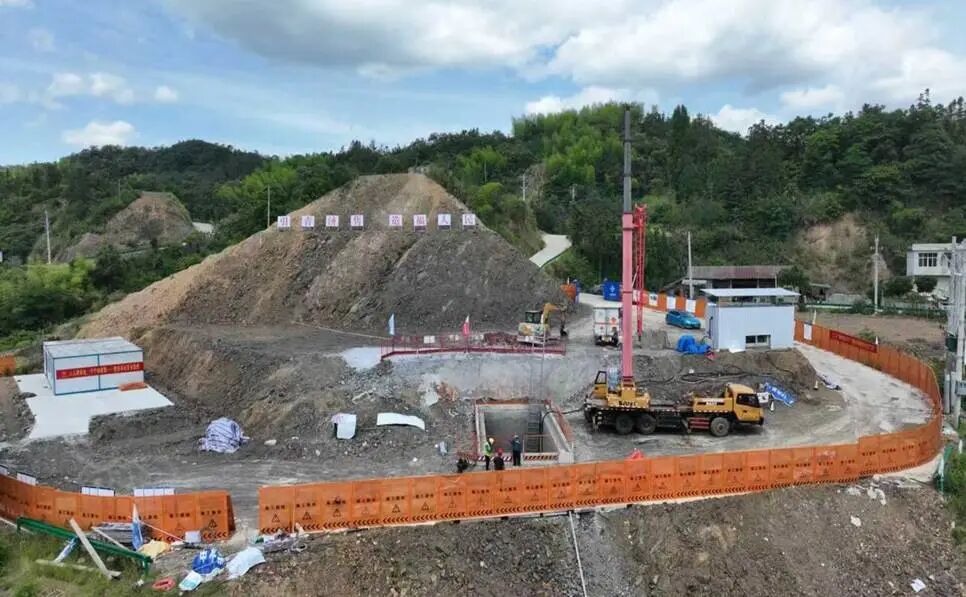

隧道工程:1-4#支洞工作面開挖及支護,短隧洞進、出口進口累計進尺557m。1-2#隧道累計完成6034.1m。
一工區:雷諾護墊材料進場;二工區:倒二3+740檢修閥井澆筑,磚砌排水溝施工;三工區:利仙橋保通路施工;四工區:倒2+000檢修閥井施工,檢修閥安裝。
基本完成1,2號清水池主體結構工程;完成脫水車間,平衡池基礎工程;完成綜合樓主體工程;完成門衛房,機修間基礎工程;完成污泥濃縮池的基礎土方工程。

下周工作計劃:

施工脫水車間,平衡池主體工程;
清水池做滿水試驗,施工導流墻及防水工程;
施工綜合樓的砌體及裝飾裝修工程;
施工機修間、門衛室的主體工程;
開挖排水排泥池的基坑土方工程;
向家村河道雷諾護墊護坡、節制閘外墻裝飾裝修施工;
完成倒2+000檢修閥井施工;
對隧道、隧洞開挖及支護施工。


鄂湘贛商貿物流中心(一期)建設項目
項目概況:
該項目一期園區工程涉及4個地塊,規劃建設用地面積為315302.63㎡, 總建筑面積為 577331.53㎡,總計容建筑面積為511906.28㎡。
2#地塊(鄂南智慧物流產業園(一期)和商貿物流中心)
本周施工情況:

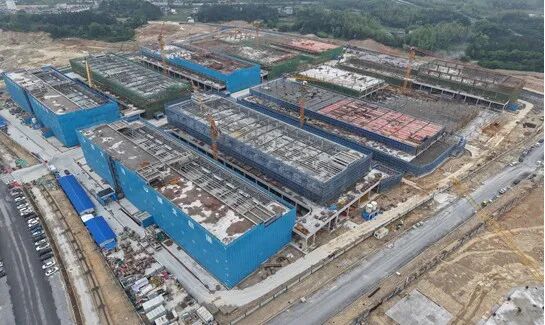

1號2號6號商業及1號零擔主體結構已封頂,屋面鋼構安裝施工已局部完成,消防水電安裝局部完成,二次結構植筋局部完成,暖通安裝開始;3號商業屋面梯間及花架結構施工;4號商業1-9軸二層主體結構完成,10-17軸三層梁板鋼筋模板施工中;5號商業1-10軸三層梁板鋼筋施工,10-19軸一層內架搭設二層梁板模板施工中;2號零擔1-10軸二層主體結構完成,11-17軸三層梁板鋼筋施工中;3號零擔10-17軸二層主體結構完成,1-9軸二層梁板鋼筋模板施工中;4號零擔1-9軸主體結構封頂,10-18軸三層梁板鋼筋模板施工中。
3#地塊:1#商業樓:主體結構已完成至8層。2#商業樓:已完成至主體結構封頂。1#智慧云倉:進行基礎施工,承臺基礎開挖施工、土方外運,工程樁破樁施工。2#智慧云倉:基礎施工已完成。3#智慧云倉:進行基礎施工,基礎承臺開挖、土方外運、樁頭破除。4#智慧云倉:進行承臺鋼筋綁扎及剩余承臺梁分段開挖施工工作。
4#地塊:1#商業樓,樁基全部完成。1#塔吊樁基完成。1#冷庫,樁基完成25根。1#、2#商業樓,1冷庫靜載檢測完成。2#供銷集配中心正在靜載檢測。

下周工作計劃:

1號、2 號商業繼續屋面鋼結構施工及樓層安裝工程施工;
3號商業全面開展屋面梯間及花架結構施工;
4 號、5 號商業推進二層梁板澆筑作業;
1 號零擔完成材料清理;
2 號零擔完成二層頂板澆筑及剩余梁板澆筑;
3 號零擔實施屋面梯間花架施工與一層內架搭設;
4 號零擔完成屋面梯間結構施工,二層內架搭設及模板施工;
通城縣2020年老舊小區改造及配套道路改造EPC工程(標段5)
工程概況:
本項目位于古龍路--解放西路段,全程300米包含道路工程、原道路由2車道拓寬至4車道。道路工程、排水工程、交通工程、綠化工程、電氣工程等內容。
本周施工情況:
K0+050-K0+100段DN600雨水支管安裝、DN800雨水管道安裝,DN400污水管安裝、雨水污水井安裝;K0+180 支路雨污水并入主管,安裝DN600雨水管、DN400污水管,給水施工,主路淤泥質土清運,外購?fù)翐Q填;K0+200-K0+240人行道火燒板鋪裝;K0+010-K0+050段路面破除清運,強弱電管道安裝,混凝土包封。

下周工作計劃:

K0+010-K0+050段雨污管道安裝、雨污井安裝。
K0+200-K0+240人行道火燒板鋪裝。
支路雨污水管安裝。
